華潤燃?xì)鉅I前門站項目綜合樓
長樂新聞網訊 作為我市基礎設施重點項目的華潤燃?xì)鉅I前門站,,自2013年10月動工以來進展順利。目前已完成設備基礎建設和工藝裝置,,正加緊建設綜合樓,,預計今年下半年全面完工并投入使用。屆時,,我市市民將能使用上價格實惠,、安全環保的天然氣。

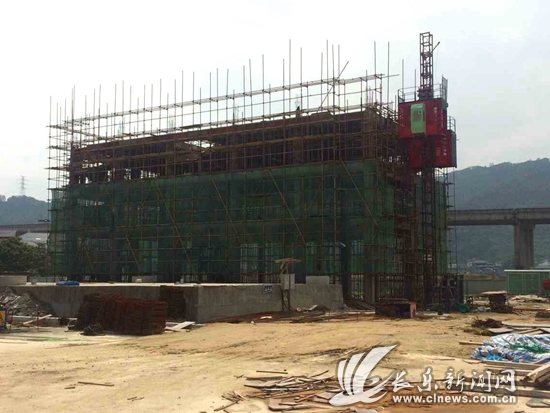

近日,,記者來到華潤燃?xì)鉅I前門站項目工地看見,,工人們正在腳手架上緊張施工,一座四層的綜合樓已初現雛形,。工藝區里,,矗立著兩座巨大的天然氣罐,數十名工人們也正在加緊安裝,。
華潤燃?xì)庥邢薰究偨?jīng)理林叢告訴記者,,該工程是福建省海西天然氣項目的一個組成部分,現在工程工藝部分包括汽化器,、計量調壓撬和應急調峰站均已安裝掃尾,,僅剩綜合樓及一些場地配套設施未完成,有望6月底全面完工,。
據了解,,我市LNG天然氣的氣源是來自印尼東固項目,,由LNG運輸船將溫度在―162℃液態天然氣運至莆田,再經莆田秀嶼LNG接收站向各個城市供應,,我市液化天然氣分輸站在接收到后,,就輸送到華潤營前門站,通過管道輸送到各家各戶,。按照工程現有進度,,預計今年下半年,我市部分工業企業,、商業用戶和群眾就可以使用上這種清潔能源,。
林叢介紹說,目前除了吳航街道,、航城街道以及金峰鎮外,,由他們所經營的15個鄉鎮的管網鋪設正在加緊進行中,累計已完成60.4公里,,包括門站周邊首占營前片區峽漳路,、西岱東路、占前路,、體育場路等,,連大型鋼鐵企業吳航不銹鋼供氣專線也已完工。下一階段,,將進行濱江路,、民主路延伸段等燃?xì)夤芫W(wǎng)建設,下半年實現首占營前片區管輸氣供氣,,計劃2020年實現大部分鄉鎮管輸氣,。
為了解決天然氣輸配系統用氣調峰以及上游供氣中斷時的應急氣源儲備能力,華潤燃?xì)夤緦iT建立應急調峰站,,確保市民不間斷使用天然氣,。
“我們這個門站里,除了跟中海油分輸站對接的計量調壓部分,,還有一個氣化站,。一旦上游的管線遭到破壞,引起氣源供應不上,,就可以啟動氣化站,,經計量調壓撬再向市區供氣,以目前的儲氣量,,大概可以確保全市使用七天,。同時,我們還預留了6個罐的基礎,,今后隨著用氣量的增大,,還可以增加儲罐確保供應充足,。”
記者還了解到,,華潤燃?xì)鉅I前門站建成投入使用后,,將在綜合樓里安裝控制系統,屆時,,工作人員只需通過該系統對我市的天然氣運輸情況進行實時觀察,、遠程操控,確保天然氣輸送和使用的安全,。
(記者 高晶晶)
