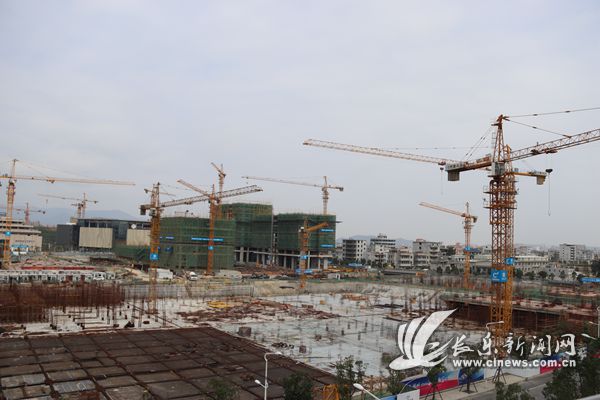

長樂新聞網訊 近日,,記者在中國東南大數據產業園看到,,盡管寒風凜冽,但東湖 VR 小鎮二,、三期工地上建設如火如荼,。這里塔吊林立,機聲隆隆,,施工人員正在吊運水泥,、鋼材等建筑材料,,一派熱火朝天的場景。
項目業主福建新東湖科技園開發有限公司相關負責人告訴記者,,東湖 VR 小鎮二,、三期工程共要建設 9 棟單體樓,總建筑面積約 94000 平方米,。其中,,1 號樓是中國 VR 中心總部大廈;2 號樓是一個展廳,,即 VR 夢工坊,;3 號樓為國際會議中心;其他 6 棟樓為品牌研發樓,。該項目用地83畝,,總建筑面積2.8萬平方米,總投資2.4億元,,計劃2019年12月竣工,。

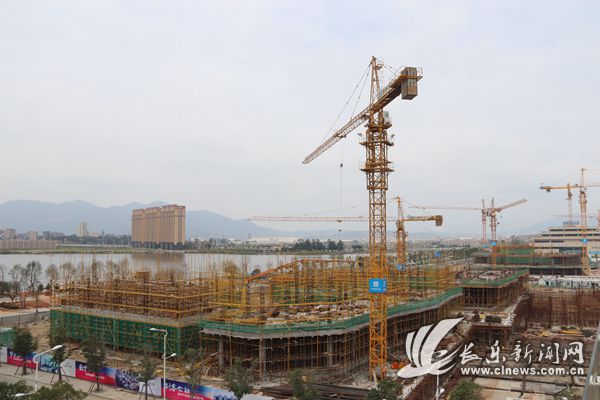

據VR小鎮二、三期項目經理王永介紹,,其中,,東湖 VR 小鎮地標建筑——中國VR中心內部核心筒部分已建到8層,春節前將建到10層,,外部鋼構部分也已建到兩層,;2號樓和5-10號樓正進行上部鋼結構施工,爭取春節前主體結構封頂,;3號樓還在基礎施工階段,,將在春節前完成土方開挖。除了中國 VR 中心外,,整個項目預計明年 4 月全部主體鋼結構封頂,。“年前這段時間,,我們將加強安全檢查,,在確保項目建設進度的同時,全力抓好安全施工,?!蓖跤勒f。
(記者 高晶晶)
