長樂機場綜合交通樞紐配套工程
F2/F3國鐵車站封頂
奮戰811天
攻克了哪些難題,?
18日上午,隨著一聲令下,,福州長樂機場綜合交通樞紐配套工程F2/F3國鐵車站最后一塊頂板開始澆筑,,標志著該車站主體結構順利封頂,提前完成“沖刺120天,、決勝項目收官戰”行動目標和年度生產任務目標,。

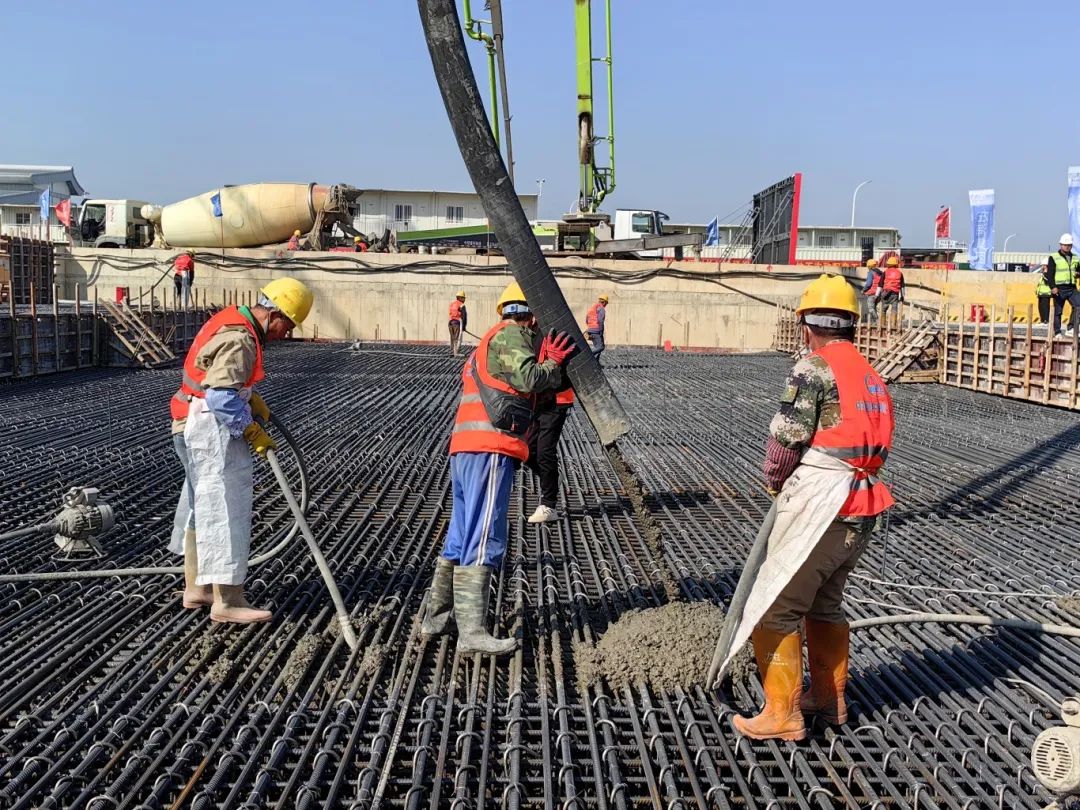

車站最后一塊頂板開始澆筑。(項目部供圖)
長樂機場綜合交通樞紐是省內首個集航空,、高鐵,、地鐵、高速和公交于一體的無縫換乘綜合樞紐,由福州左??毓杉瘓F(tuán)所屬市交建集團負責建設。該車站自進場施工至封頂歷時811天,,各參建單位先后攻克了場地狹小,、交叉施工及工序多、地下水位高,、泥砂巖石地層深基坑開挖,、現澆高大側墻施工、大體積混凝土裂縫控制,、集群塔吊起重吊裝等技術和管理難題,。車站的順利封頂,為福州乃至東南沿海地下市政配套工程項目建設積累了寶貴經驗,。攻堅811天,,建設者們經歷了什么,又是如何一一攻堅克難,?記者進行了一番了解,。
難點:場地狹小、施工交叉面多
亮點:狹縫中開辟6塊施工場地
F2/F3國鐵車站位于地下,,處在長樂機場空間上的中心,,周邊有T1航站樓、T2航站樓,、F1地鐵車站,、南北垂滑道、環機場高架橋以及諸多機場二期擴建工程,。車站上下又分別有待建的酒店,、地面交通中心及停車樓、機場二期擴建樁基等,,各種工程犬牙交錯,,施工交界面及交叉作業為整個長樂機場二期擴建范圍內之最。
F2/F3國鐵車站為地下二層,、雙島四線車站,,車站總長874米、總寬49.8米,,基坑深20.2米,,站臺長450米、寬15米,,建筑面積75442平方米,。
車站圍護結構采用地連墻、鉆孔樁、巖石錨桿等多種支護形式,,主體結構采用型鋼混凝土結構與鋼筋混凝土結構相結合,,繁多的工序、復雜的結構,,加之交通導改,、場地移交、交叉施工等諸多不利因素,,嚴重制約總體施工組織安排,。為提高長樂機場設計總控管理能力,在機場二期擴建范圍內,,航空城管委會探索性引入“總設計師”制度,,通過搭建專家組團隊,建立會商機制,,助力設計總控及各相關單位的協調和項目管理服務工作,。在總設計師團隊協助下,項目組織多個攻堅小組,,同時與多家相關單位持續對接,、溝通、協商,,提出多項方案協調施工場地,、爭取作業時間。
“項目剛進場時,,只有很小的2塊施工場地,,通過不懈努力,我們在各單位施工場地之間開辟出6塊施工場地,,并將其發揮到極致,,在有限的空間和時間內完成了2座車站的主體結構?!表?xiàng)目相關負責人說,。
難點:深基坑含水量高、坍塌風險大
亮點:打356口降水井抽排地下水
據介紹,,車站基坑開挖范圍內地質條件復雜,,地層起伏較大,厚度分布不均,,基坑開挖深度超過20米,,距離海邊不足900米,地下水極其豐富,。
“形象地說,,基坑就像一塊吸飽水的‘大海綿’,,降水面積達4.5萬平方米,而土石方開挖量達90萬立方米,,一旦未做好止水和基坑支護,,就可能面臨坍塌等施工風險?!表?xiàng)目相關負責人介紹,。
該負責人說,為確?;影踩┕と藛T在基坑開挖范圍內打下356口降水井,,日夜不停抽排,,以降低水位。在開挖過程中,,項目管理人員全程盯控,,確保降水措施和基坑支護到位。
同時,,項目采用深基坑施工監測技術,,對基坑巖土性狀、支護結構變位和周圍環境條件的變化,,進行實時觀測和分析,,并將監測結果及時反饋,預測進一步施工后可能帶來的變化,,判定施工對周圍環境的影響,,實現信息化施工,確?;娱_挖及結構施工過程中基坑安全,。
難點:主體結構質量要求高
亮點:應用多項新型施工技術
為滿足工程質量和防水要求,圍繞基坑施工風險,、進度,、工效等核心管控要素,結合車站主體結構表面平整光潔,、接縫嚴密,、強度高等要求,項目技術團隊多次組織專題會議,,邀請專家論證,。
據不完全統計,在基坑施工中,,先后應用了混凝土裂縫控制技術,、高強鋼筋應用技術、大直徑鋼筋直螺紋連接技術、組拼式大模板技術,、鋼與混凝土組合結構應用技術,、地下工程預鋪反粘防水技術等多項新型施工技術。
“車站側墻最高達14米,、長35米,,為了避免模板撓曲變形、混凝土面錯臺不平整,、漏漿,、混凝土色差等質量缺陷,經過論證采用單側組合式大模板,,并發明了用于基坑側墻施工的移動模板臺車,,大幅度降低人工消耗,提高施工機械化程度,,使車站主體結構側墻混凝土質量外觀顯著提高,。”項目技術負責人說,。
針對側墻豎向構件灑水養護問題,,采用自動噴淋養護及覆蓋保濕膜養護技術,在保證混凝土質量要求基礎上,,可減少人工養護頻次,,甚至代替人工養護,大大提高養護質量,。
截至目前,,項目在施工過程中先后提交發明專利2項、實用新型專利2項,,發表論文3篇,,提交施工工藝工法2項。
難點:近百臺設備如何互不干擾
亮點:用智慧平臺構建預警系統
長樂機場綜合交通樞紐配套工程構建了智慧數字中心,,通過實時人臉識別系統,、高清智能化視頻監控系統、慧眼AI監測系統,、違章行為監測預警系統,,綜合運用物聯網、移動技術和智能傳感設備等信息化技術手段,,建立信息智能采集,、管理高效協同、數據科學分析,、過程智慧預測的施工現場立體信息網絡,,實現降本增效提質的同時,,有效保障工程質量和施工安全。
依托BIM+智慧工地的數字化管理系統,,將現場施工過程實際進展進行數字化模擬,,直觀顯示工程進度。同時,,不斷優化施工組織,、合理調配資源,保障關鍵工序,、關鍵環節,、關鍵節點施工進度不斷加速推進。
在項目施工最高峰,,16臺塔吊與履帶吊,、吊車等近百臺大型設備組成的“機械軍團”同時作業,安全風險大大提高,。項目依托智慧化平臺構建了塔式起重機安全監控預警模塊,做到防患于未然,,實現了實時連續的信息化管理,,有效保障了施工過程安全平穩有序。
(特約記者 朱榕 宋亦敏)
