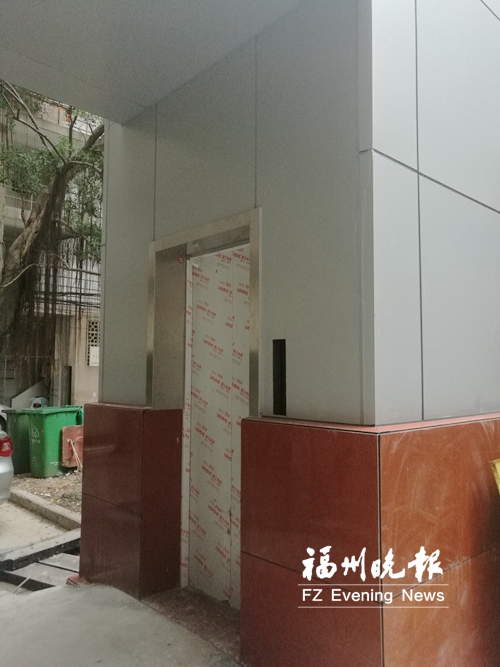

這部電梯已裝好,,無法通電使用,。
福州新聞網6月29日訊(福州晚報記者 徐強)日前,鼓東路省人社廳宿舍居民劉先生撥打福州晚報新聞熱線968800反映,,該小區兩年多以前,,開始加裝6部電梯,今年初5部電梯基本完工,,至今無法使用,。供電部門表示,由于裝電梯時電力設施遭破壞,,施工方未整改,,有較大隱患,因此無法給這些電梯供電,。
【現狀】
5部電梯裝好半年多 居民仍要每天爬樓
劉先生說,,小區里老人多,樓高8層,,他們上下樓不方便,。2014年底,小區開始籌備申請加裝電梯,。2015年夏天,,施工隊進場施工,幾部電梯陸續裝好后,,卻無法運行,。“12號樓和14號樓,,每棟樓加裝3部電梯,。”劉先生說,,目前14號樓中間梯位的電梯還在安裝,,其余5部電梯今年初已基本安裝好,卻“卡”在了最后的通電調試環節,。
昨日記者在小區看到,,上述5部已裝好的電梯梯門緊閉,由于沒通電,,電梯按鍵面板未安裝,。“當初,,比我們遲申請加裝電梯的小區,都已經用上電梯了,,我們還只能眼巴巴地等著,,仍要每天爬樓,,不知要等到何時?!币幻用裾f,。
對于此事,省人社廳后勤部門一名工作人員說,,6部電梯分為2個品牌,,分別由2家機電設備公司負責安裝。其中5部電梯的加裝建設經過了省人社廳的同意,,1部電梯的施工手續還不齊全,。正是因為這部電梯的施工出了問題,涉及電力設施,,所以“殃及”了其他電梯,。該工作人員表示,他們正積極協調此事,,希望施工方能按要求整改,。
【原因】
電梯施工移動電纜 要整改后才能供電
供電部門表示,2016年5月,,他們發現該小區加裝電梯時,,施工方未經許可移動了電纜線路。當天,,供電部門就發出了隱患整改通知書,。但施工方并不重視,反而進一步破壞電力設施,,用水泥填埋了電纜溝,。在6部電梯的加裝過程中,電力設施都被移動或破壞了,。
“電纜被埋在電梯井基座下,,會破壞電纜。將來要是出了故障,,無法搶修,。”供電部門表示,,而且這是入戶電纜,,關系居民的用電安全。根據《電力設施保護條例》等規定,,電力電纜保護區內禁止挖坑取土,、新建建筑物和構筑物。為消除安全隱患,,要等施工方整改后,,才能給這些電梯供電,。
供電部門表示,目前福州市區許多老舊小區都在加裝電梯,,但普遍存在破壞電力設施的現象,,要引起重視。
不過,,對于供電部門的說法,,負責12號樓01單元至02單元電梯加裝的施工方相關負責人陳先生有異議。
他表示,,該小區加裝電梯的空間十分有限,,施工時必須調整地底電力設施,比如縮小電纜溝的空間,,這不是破壞設施,。如果要整改,希望供電部門能給出具體方案,。但整改所需經費不在施工合同約定的范圍內,,若數額過大,需要加裝電梯的小區來解決資金來源,。希望各方能一起協商解決此事,。
對于整改方案一事,供電部門表示,,施工方可以到電力部門營業廳申請,,會有專業人員給出具體的整改方案。
